Кейс: Двухэтапное получение разрешительной документации для складского комплекса

Задача: Минимизировать время вывода объекта в коммерческую эксплуатацию для скорейшего начала получения прибыли.

Локация: Верх-Тулинский сельсовет.

Объект: Складской комплекс общей площадью более 4000 кв. м.

  1. Исходная задача и выявленная проблема

Заказчик планировал строительство крупного складского комплекса. Классический подход — проектирование и согласование единого объекта с последующим строительством «с нуля до готовности» — означал, что инвестор сможет начать эксплуатацию и получать доход только после полного завершения всех работ. Это приводило к длительному периоду окупаемости и «замороженным» средствам.

  1. Реализованное решение:
  2. Стратегия поэтапного проектирования и ввода в эксплуатацию

Для оптимизации финансовых потоков заказчика нами была предложена и реализована стратегия разделения одного крупного проекта на два самостоятельных, но взаимосвязанных этапа:

Этап 1

* Объект: Склад площадью 1220 кв. м.

* Проведена негосударственная экспертиза проекта.

* Получено разрешение на строительство.

Этап 2

* Объект: Склад площадью 2800 кв. м. (Объекты менее 1500 кв.м. не попадают под экспертизу)

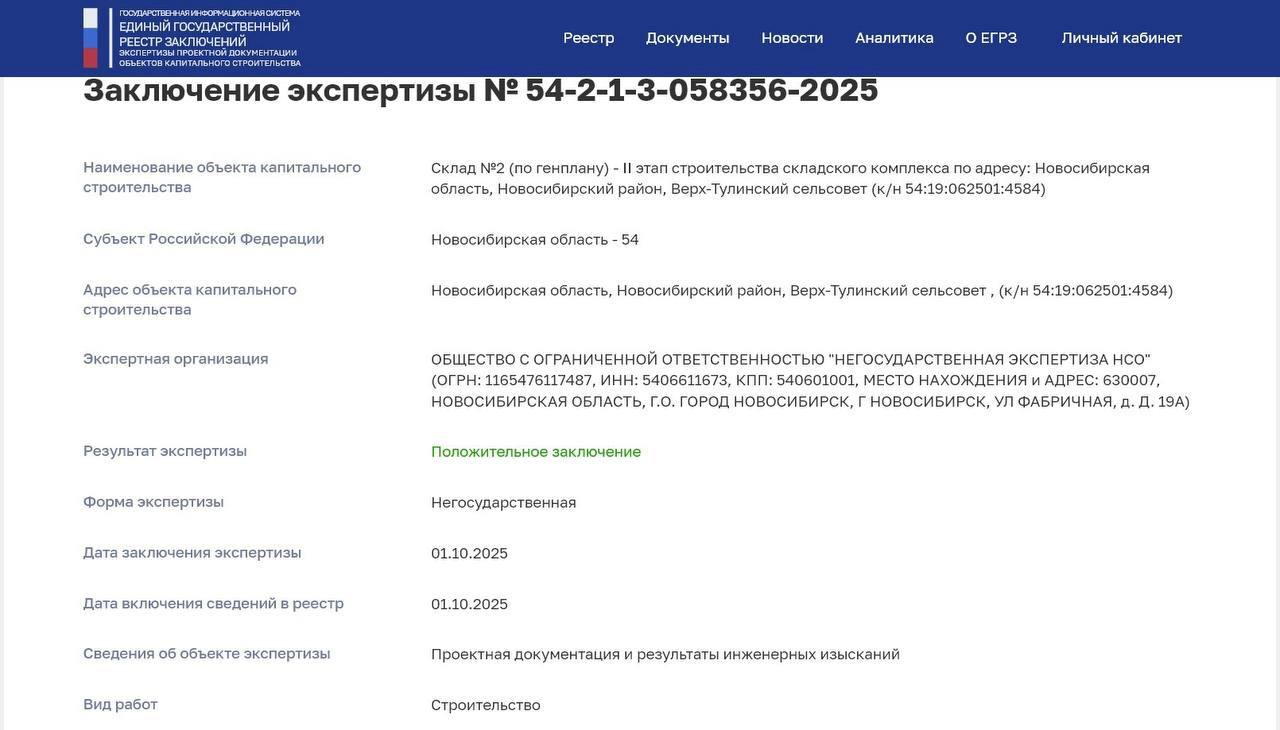

* Разработан отдельный проект, который успешно прошел негосударственную экспертизу.

* На текущий момент ведется финальная стадия — получение разрешения на строительство по второму этапу.

  1. Ключевой нюанс и преимущество подхода

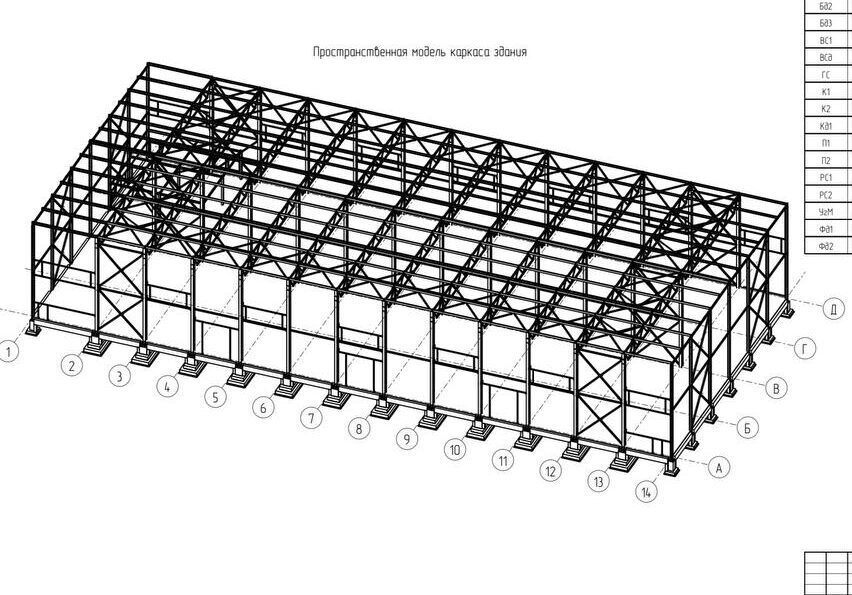

Основной нюанс объекта заключался в том, что изначальное проектирование велось с учетом двухэтапного ввода в эксплуатацию. Это позволило нам не просто «разделить» объект, а сделать это быстро и с меньшим количеством корректировок.

Преимущества, которые получил заказчик:

  • Сокращение времени выхода на окупаемость.
  • Работа с двумя независимыми пакетами документов на одной площадке для застройки, позволила снизить дальнейшие ошибки про подаче второй очереди документов.
  • Заказчик получил возможность начать бизнес-деятельность и сформировать клиентскую базу на уже функционирующей площади, что упростило дальнейшее освоение мощностей крупного склада.
  • Поэтапное финансирование.

Достигнутый результат:

  • Сроки строительства и дальнейшего вывода объекта на этап эксплуатации значительно сократились.
  • Данный подход позволил распределить инвестиции клиента, вложить деньги частями.
  • Это дало ему возможность начать получать прибыль от первой части комплекса до завершения строительства всего объекта.

Данный кейс наглядно демонстрирует, что грамотное планирование и разделение крупных проектов на автономные этапы является мощным инструментом финансовой оптимизации. Мы не просто сопровождаем документы, а предлагаем стратегические решения, которые помогают нашим клиентам быстрее начать бизнес и повысить рентабельность инвестиций!
